工厂静音房安装前的场地评估关键点(地基承重、空间布局等)。

时间:2025-02-28点击:39

在工厂中安装静音房前,场地评估是确保项目成功的关键步骤。若忽略某些细节,可能导致结构安全隐患、降噪效果不达标或后期运维困难。以下是安装前需重点评估的 7大核心维度,涵盖技术、安全与合规性:

1. 结构安全评估

1)地基承重能力

静音房自重:

  根据静音房材质(如钢板+岩棉结构约150-300kg/m²),预估整体重量。

  公式:总重量 = 静音房面积 × 单位面积重量 + 内部设备重量(如通风机、监控系统)。

荷载匹配性:

  对比场地地基设计荷载(查看建筑图纸或实测),确保静房重量不超过承重极限。

  常见问题:老旧厂房地面可能需加固(如浇筑混凝土垫层或增加钢梁支撑)。

2)地面类型与平整度

地面材质:

  水泥地面:需检查裂缝和沉降(用水平仪测量,误差应3mm/m)。

  钢结构平台:评估焊接点承重能力,避免共振传递。

防震需求:

  若静音房用于精密设备(如光学检测仪),需额外评估地面振动参数(频率10Hz,振幅≤5μm)。

2. 空间布局规划

1)静音房尺寸与位置

最小安全距离:

  静音房外壁与车间设备/通道保持≥0.8米间距,便于维护和紧急逃生。

噪音源方向:

  优先将静音房墙体厚面朝向主要噪音源(如冲压机、空压机房)。

操作动线:

  门的位置需避开物流通道,避免叉车碰撞(推荐使用滑轨门或外开式门)。

2)设备与管线预留

设备进出通道:

  若静音房内需放置大型设备(如发电机),提前规划设备入口尺寸(门宽≥设备宽度+500px)。

管线预埋:

  预留电缆、通风管、水管穿墙孔(需用弹性密封胶填充,避免声桥效应)。

3. 声学环境测绘

1)噪音源测绘

频谱分析:

  使用声级计(如B&K 2250)记录噪音频率分布(重点关注63Hz-4kHz)。

声场分布图:

  绘制车间噪音热力图,确定静音房最佳隔音方向(如针对低频噪音需加强墙体阻尼层)。

2)背景振动检测

振动传递路径:

  用加速度传感器检测地面振动(如冲床引起的结构传声),必要时增加隔振沟或浮筑地板。

4. 环境适应性评估

1)温湿度与腐蚀性

极端环境应对:

  高温车间(>40℃):静音房需采用耐热涂层(如环氧树脂)+ 强制散热系统。

  高湿环境(>80%RH):选择防霉吸音材料(如闭孔橡塑海绵)。

化学品暴露:

  若存在酸碱蒸汽(如电镀车间),需采用不锈钢外壳或防腐涂层。

2)防火与防爆要求

材料阻燃等级:

  化工类厂房需满足A级防火标准(如岩棉密度≥120kg/m³)。

防爆设计:

  在易燃易爆区域,静音房需集成防爆通风口和本安型电路系统。

5. 通风与散热兼容性

换气量计算:

  根据人员密度和设备发热量,确定最小换气次数(通常10/小时)。

  公式:Q = (人员数 × 30m³/h) + (设备功率kW × 300m³/h)。

气流组织优化:

  进风口设于静音房底部(远离噪音源),排风口位于顶部,形成垂直气流。

6. 法规与合规性核查

建筑审批:

  大型静音房(如面积>50m²)可能需要向当地住建部门报备。

环保标准:

  确保隔声量符合《声环境质量标准》(GB 3096-2008)或OSHA噪声暴露限值。

职业健康:

  预留噪音监测点位置(距静音房外壁1米,高度1.2-1.5米)。

7. 安装前实测验证

模拟测试:

  用临时隔音屏障(如吸音棉+钢板)搭建1:1模型,实测降噪效果。

冲突扫描:

  使用BIM软件检查静音房与现有管道、电缆桥架的干涉风险。

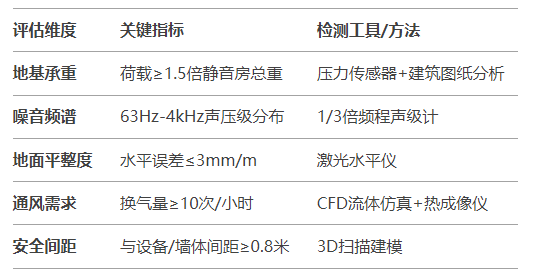

场地评估总结表

 通过以上系统性评估,可规避90%的安装风险,确保静音房在降噪性能、结构安全和长期运维上达到最优平衡。
